加签
概述
加签是指在当前审批流程中,满足某种条件后需要增加一个或多个审批人。
流程管理员的加签

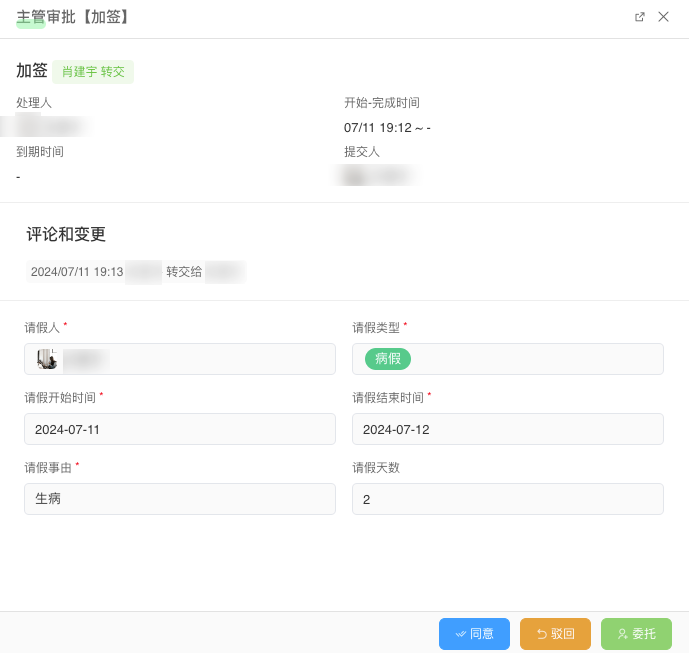

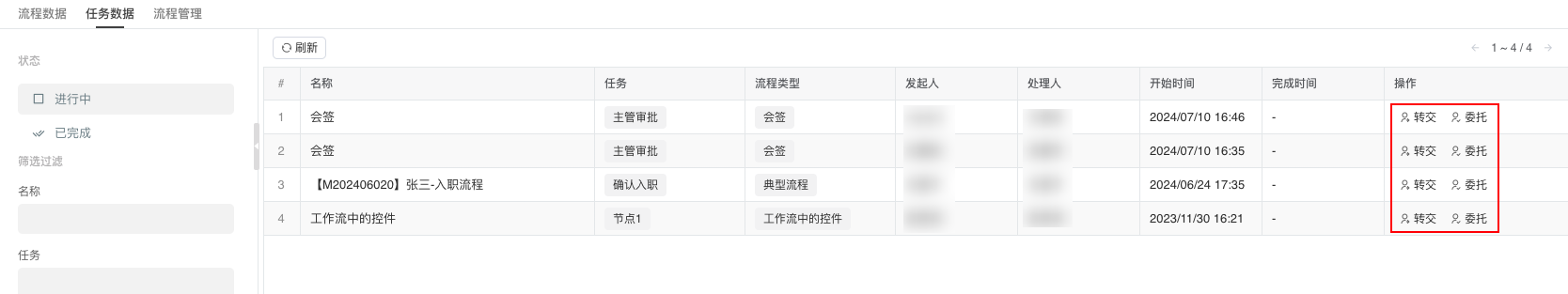

加签场景可以由流程管理员在「工作流数据管理模块=>任务数据」下通过委托功能实现。
当前审批人的加签

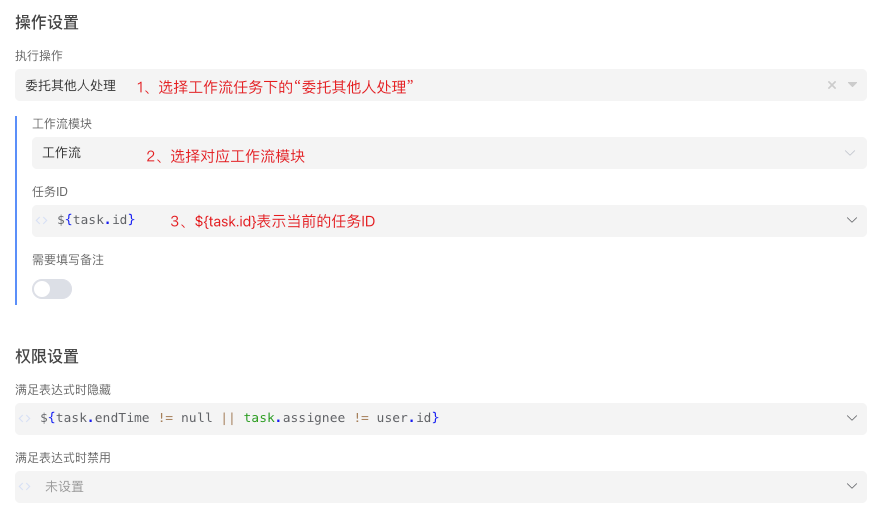

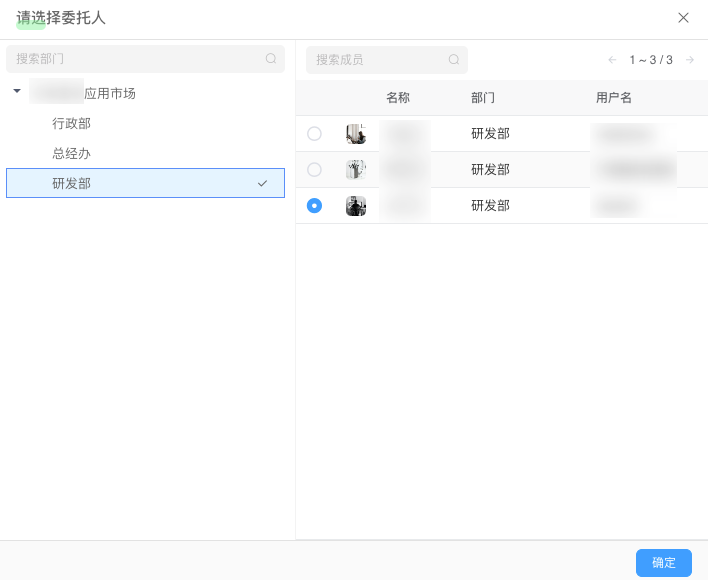

当前审批人可以通过按钮交互的方式将任务委托给他人。
流程图
示例流程图如下:
数据表
数据表结构如下:
字段 | 类型 | 说明 |
---|---|---|
user | 用户选择 | 请假人 |
leaveType | 列表选择 | 请假类型,选项值包括:年假、病假、事假、调休 |
startDate | 日期 | 请假开始时间 |
endDate | 日期 | 请假结束时间 |
reason | 多行文本 | 请假事由 |
durations | 函数 | 请假天数。具体的配置内容为:DATE(endDate) - DATE(startDate) + 1 |
durations配置内容:
DATE(endDate) - DATE(startDate) + 1
工作流配置
在请假申请流程中,发起人需要填写请假申请表单, 任一主管审批通过之后任务即可完成。
下面是工作流的具体配置:
全局设置

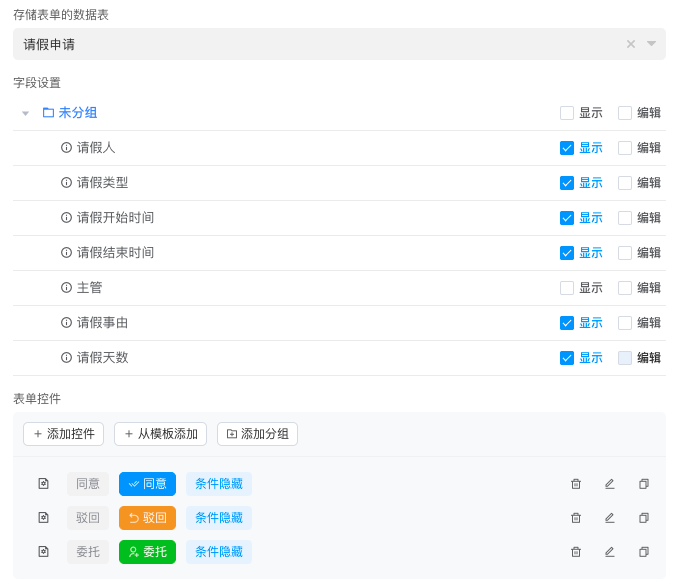

添加启动表单,用于发起人填写请假申请信息。
主管审批节点

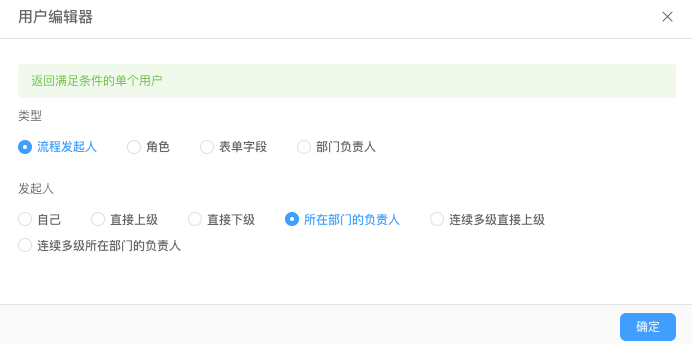

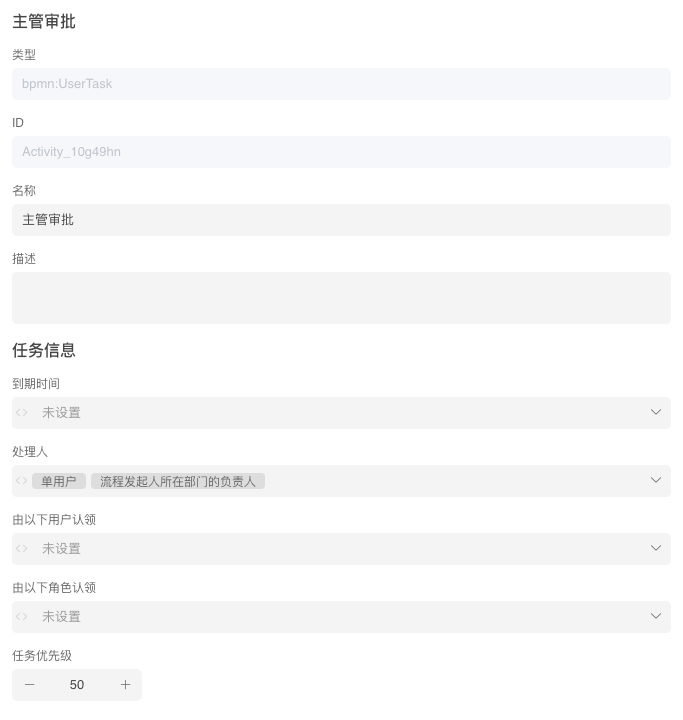

配置处理人为主管角色
效果图
申请表单:主管任务:
